关于实施性施工进度计划作用的说法,正确的有( )
关于实施性施工计划作用的说法,正确的有()
建设工程项目的实施性施工进度计划是指()
下列属于实施性施工进度计划的是( )
关于实施性施工进度计划及其作用的说法,正确的有( )

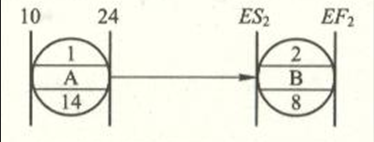

已知单代号网络计划中,工作A最早开始时间(ES)和最早完成时间(EF)分别为10天和24天,则其紧后工作B的最早开始时间(ES2)和最早完成时间(EF2)分别为( )
某双代号网络图中(以天为单位),工作Q的最早开始时间为6天,工作持续时间为4天,工作R的最迟完成时间为22天,工作持续时间为10天,工作S的最迟完成时间为20天,工作持续时间为5天,已知工作R、S是工作Q的仅有的两项紧后工作,工作Q的总时差为( )天。
关于双代号网络计划的工作最迟开始时间的说法,正确的是( )
已知某网络计划中工作M的自由时差为3天,总时差为5天。通过检查分析,发现该工作的实际进度拖后,且影响总工期1天。在其他工作均正常的前提下,工作M的实际进度拖后( )天。
单代号网络计划时间参数计算中,相邻两项工作之间的时间间隔(LAG)等于( )
双代号时标网络计划能够在图上清楚地表明计划的时间进程及各项工作的( )
关于双代号网络图中终点节点和箭线关系的说法,正确的是( )

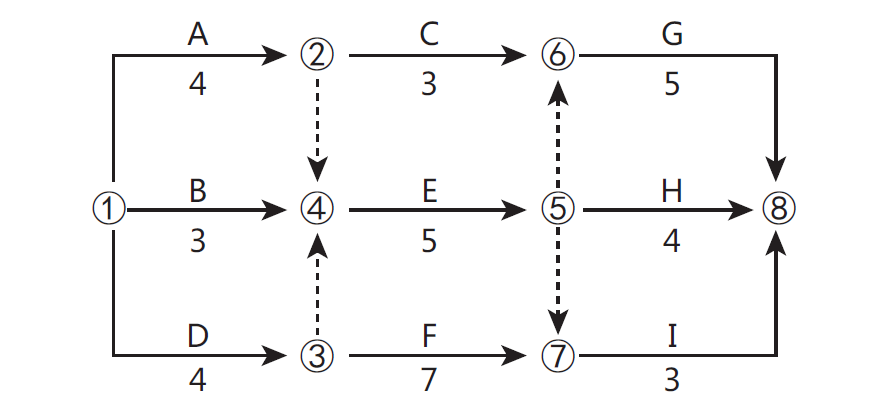

某建设工程网络计划如下图(时间单位:天),工作C的自由时差是( )天。
在某双代号网络计划中,工作A的最早开始时间为第10天,其持续时间为6天,该工作有两项紧后工作,它们的最早幵始时间分别为第26天和第31天,最迟开始时间分别为第27天和第34天,则工作A的总时差和自由时差( )天。
已知在双代号网络计划中,某工作有两项紧前工作,它们的最早完成时间分别为18天和23天。如果该工作的持续时间为6天,则该工作最早完成时间为( )
施工进度计划检查的内容包括( )

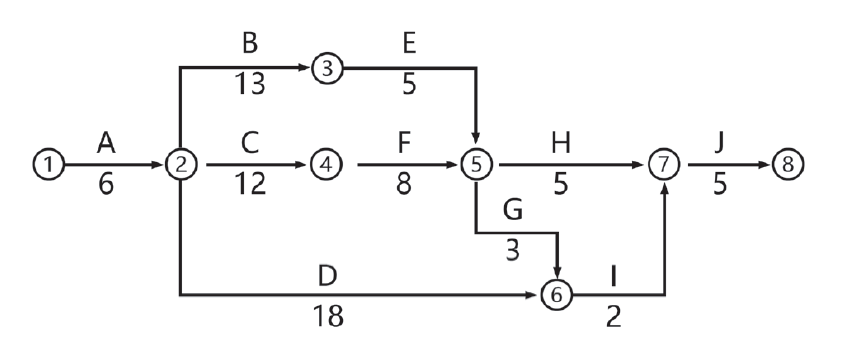

某建设工程网络计划如下图(时间单位:月)。该网络计划的关键线路有( )
某网络计划中,工作F有两项紧后的平行工作G和H,G 的最迟开始时间是第12天,最早开始时间是第8天;H 工作的最迟完成时间是第14天,最早完成时间是第12天。F工作和G、H 之间的时间间隔分别为4天和5天,则F工作的总时差为( )
双代号网络计划中的关键线路是指()

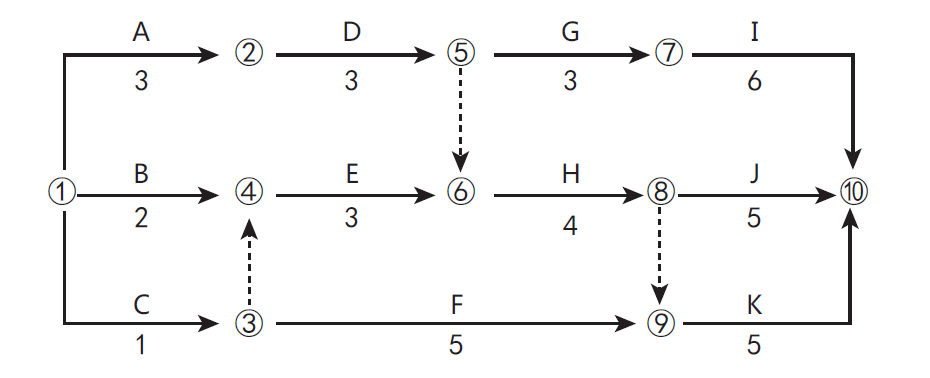

某双代号网络如下图所示(时间单位:天),其关键线路有( )条。
